4月17日,坐落德阳市罗江区的谭家湾500千伏变电站主变增容扩建工程现场机械声轰鸣,施工现场一派繁忙。国网德阳供电公司安排50余名施行工程人员在各作业区域有序展开作业,全面加速项目建造进程,保证在本年6月30日前完结第3台主变压器投运。
据悉,谭家湾500千伏变电站于2005年7月投运,作为德阳区域首座500千伏变电站,已成为500千伏网架重要枢纽站。一起,谭家湾变电站也是德阳区域“三极五环”供电主干网架的中心节点之一,与什邡500千伏变电站、钟鼓楼500千伏变电站一起支撑德阳电网。
此次新装3号主变是本年德阳供电公司迎峰度夏重点工程之一。该项目方案新增1台100万千伏安主变压器(3号主变),下一步还将对原有1、2号主变施行增容改造,使其容量均提高至100万千伏安,终究构成3台100万千伏安主变的装备规划。工程投运后,将提高德阳区域150万千瓦供电才能,有用满意区域负荷增加需求,为德阳区域迎峰度夏和成德眉资同城化开展供给坚实供电保证。

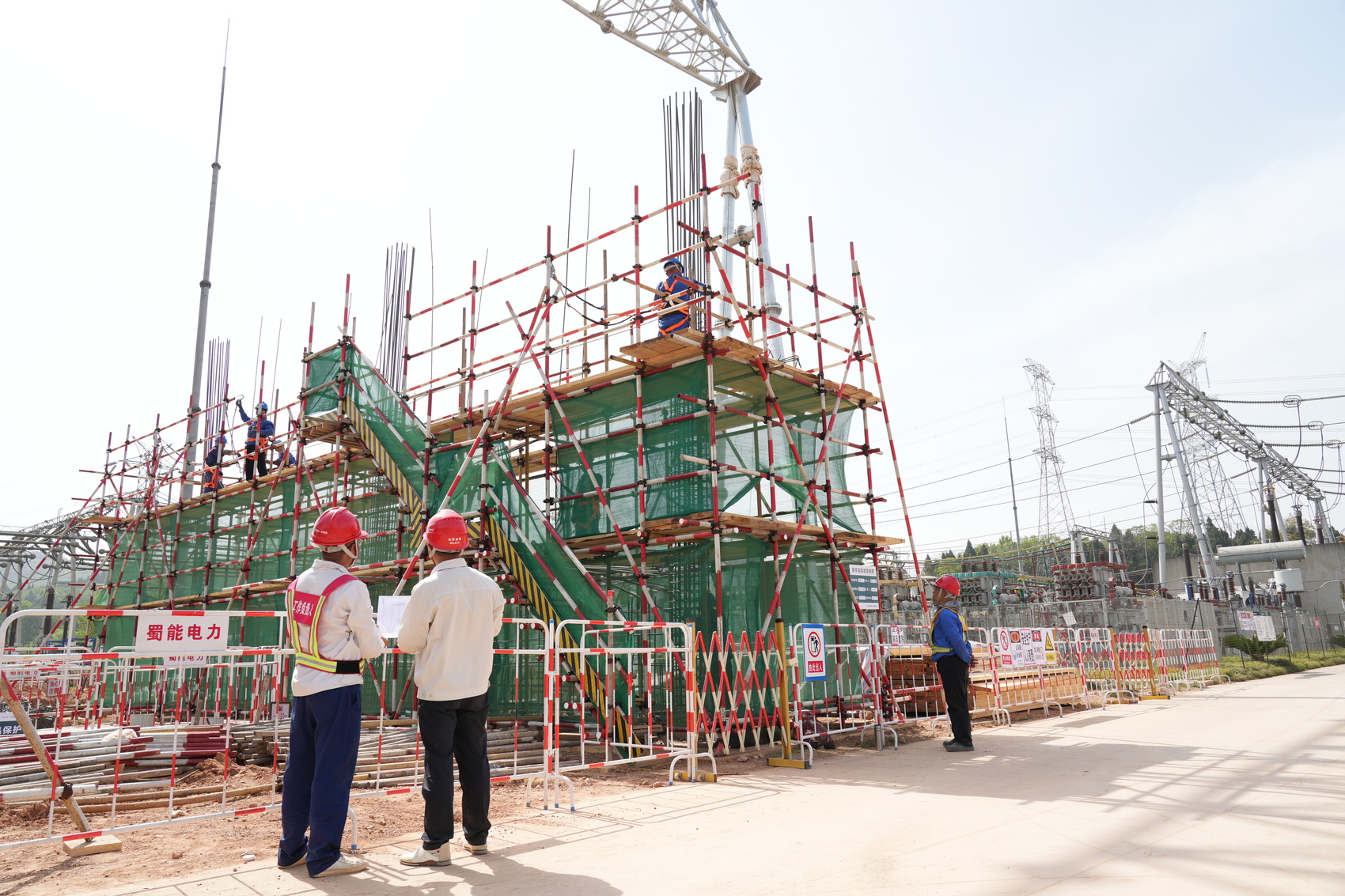

“高空移动作业有必要全程系牢安全带,禁止失掉防护。”作业现场,现场作业负责人陈方证重复叮咛站在脚手架上的作业人员,着重安全作业标准。“当时工程根底施工行将完结,下一步就能装置设备。”

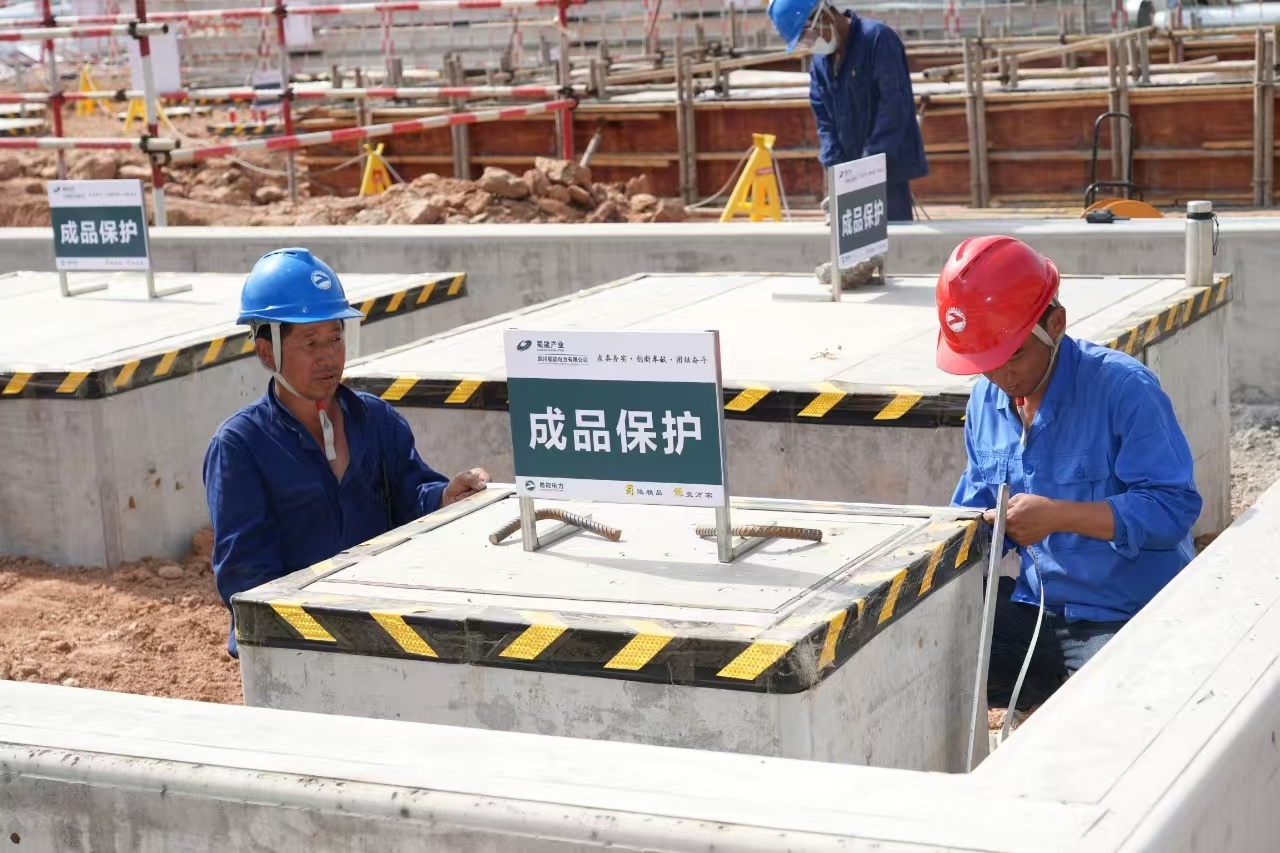

据悉,现在3号主变项目正按方案快速推动,估计5月上旬完结电气设备根底施工,随后将全面转入设备装置阶段,按既定目标6月下旬建成投运。
